促生产 防疫情 全力奋战金利重工室外工程(河南昊宇金利重工纪实)
所属分类: 公司新闻
2020-04-28
通过前期公司郎扩河董事长与河南金利集团有限公司合同条款的多轮磋商、谈判,最终敲定2025新老澳门原料承接河南金利重工室外工程项目。
合同总标的380余万元,涵盖厂区道路、路基挖方、运方、平整、碾压共计21000㎡,水稳、沥青铺设14000㎡,其他给水、消防、雨水、污水、侧石、路灯线路铺设及支管共计约8500米。合同总工期60天。
工期紧,任务重。为确保保质保量在甲方规定时间内高标准完成该工程。公司领导郎扩河董事长第一时间组织召开工程技术、工程机械、行政等部门负责人专题会议,强调各部门要通力合作、尽职尽责、互相协调、敢打敢拼,发扬昊宇精神,再创精品工程,努力打造提升昊宇对外形象窗口。

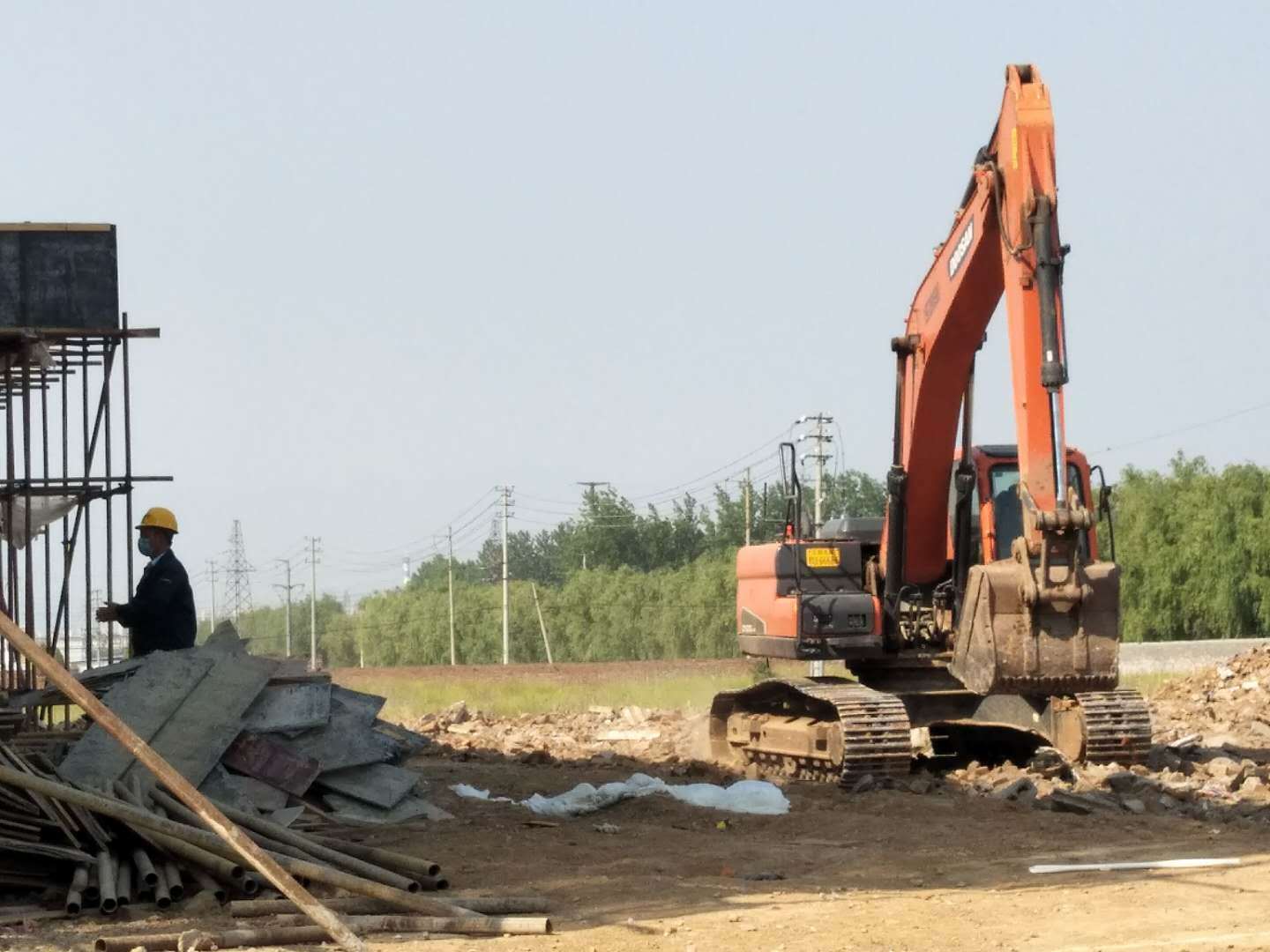

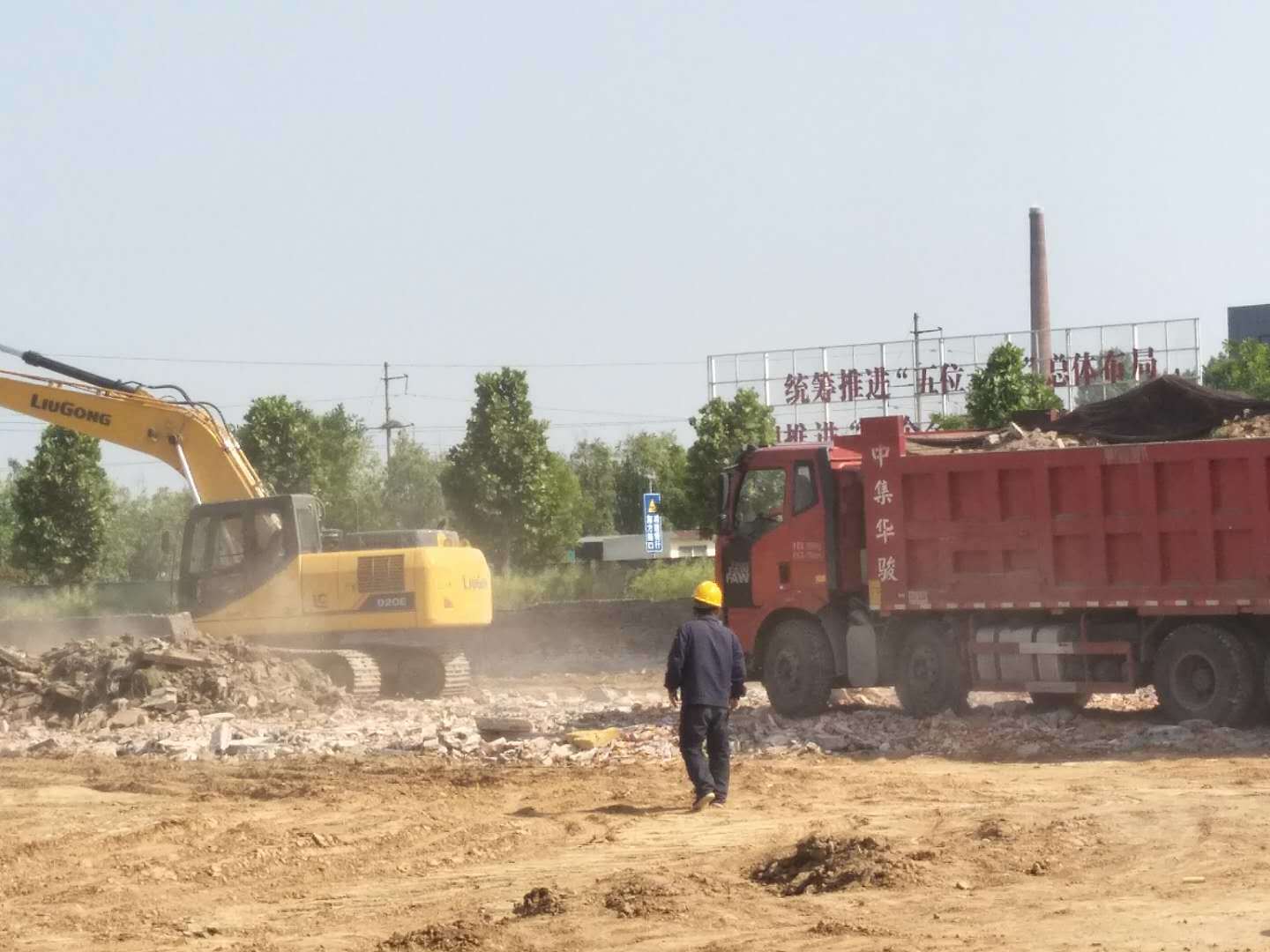

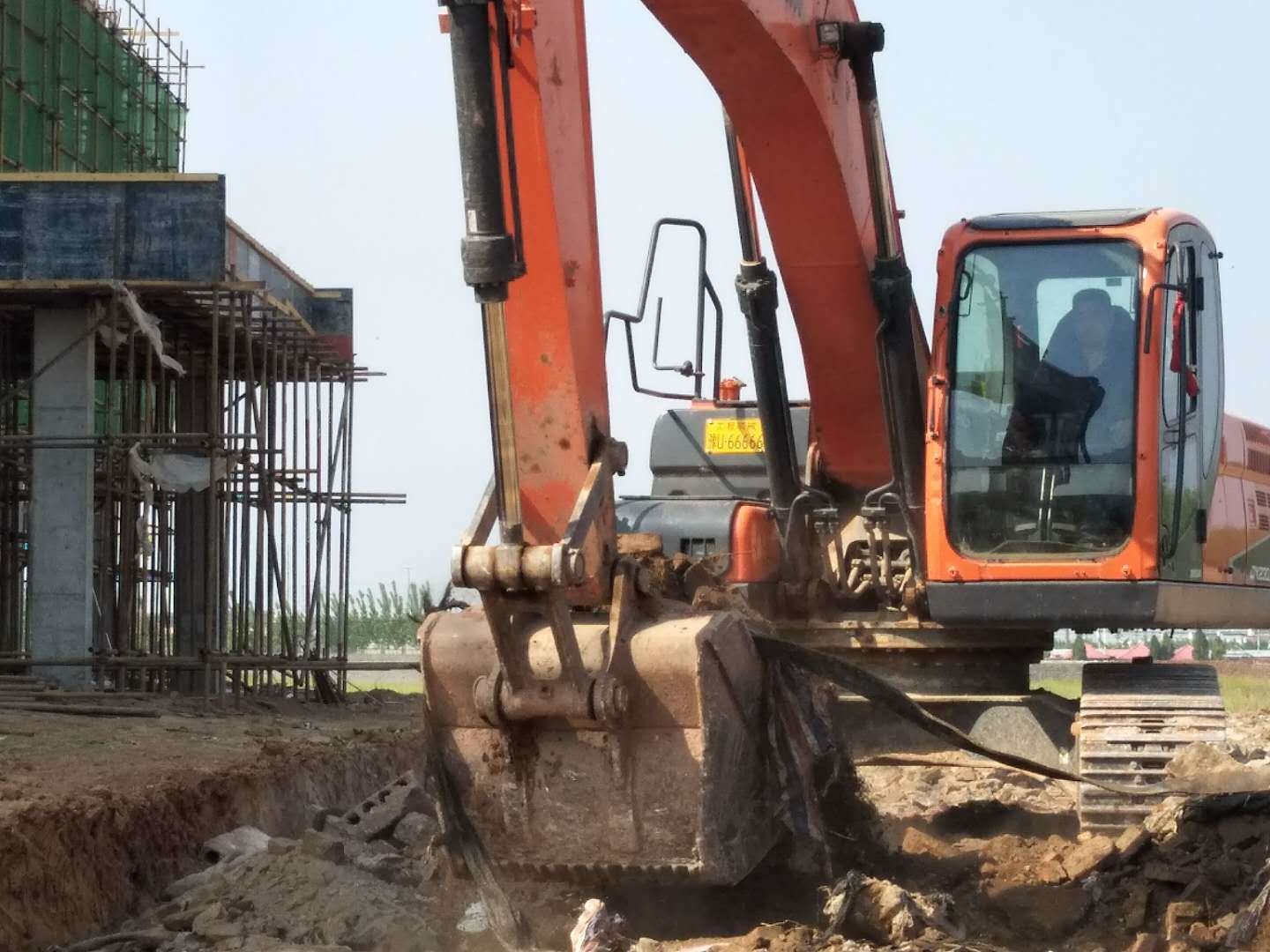

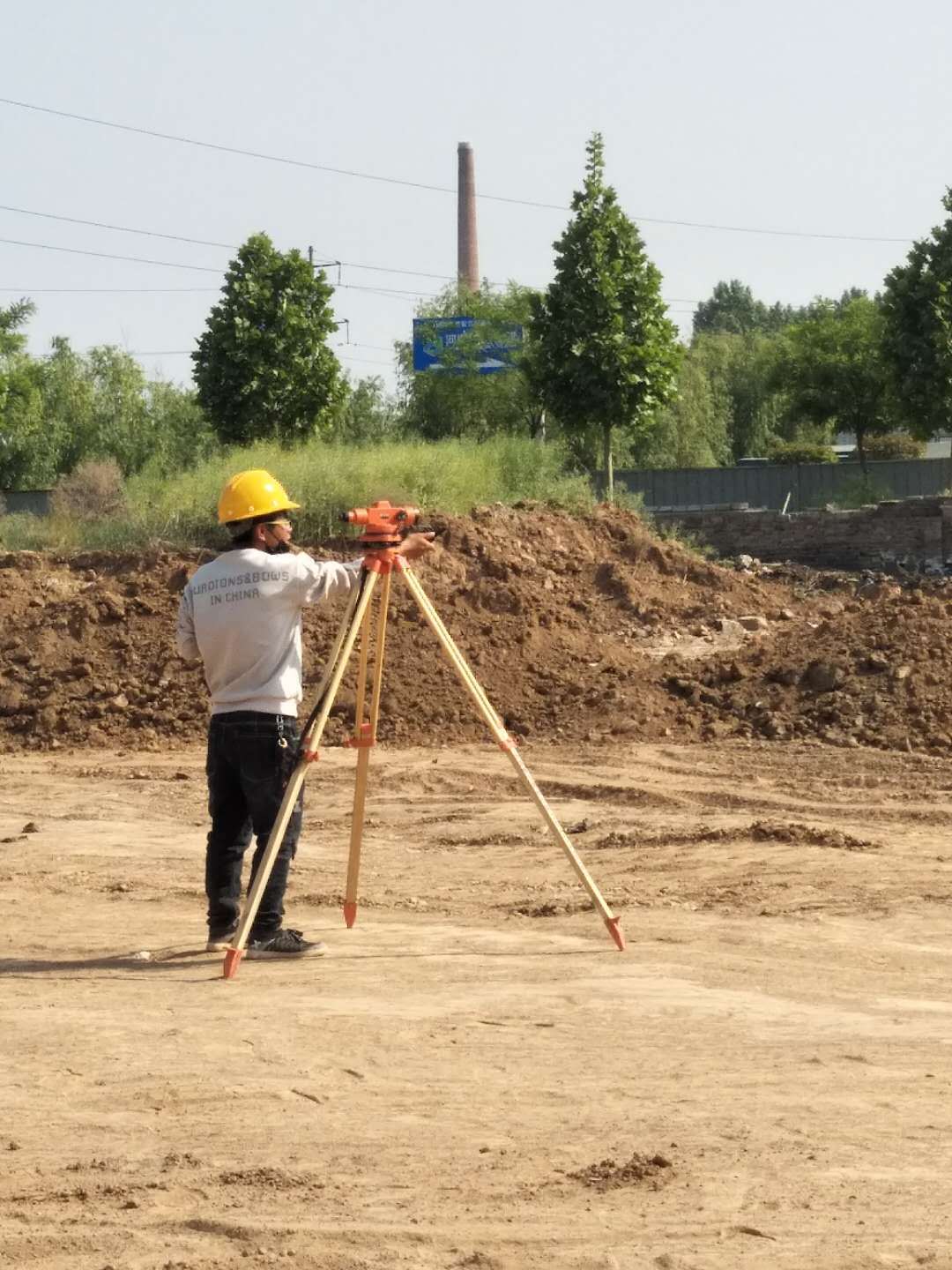

从2020年4月11日起,公司王加加经理带领工程技术部牛新安、张亚运、铲车班李东哲、卢朋帅以及外调铲车、挖机先行进驻工程现场。测量、路基开挖、砖渣调运、洒水湿法作业全面展开。
现场施工人员在加加经理统一指挥调配下,有条不紊,紧锣密鼓进行中。施工现场工作种类繁多,往往是一个人身肩几份工作。技术员王亚运一会测量地基高度,一会指挥车辆如何开挖及不停转场,每天行程10公里以上;工地安全员牛新安除了负责各工种安全提醒、管理,又负责拉渣车辆统计和中午吃饭安排;铲车班李东哲、卢朋帅每天7点半准时到达工地,除了负责场地平整,还组织协调外运车辆及三湖工地和金利重工工地现场的洒水和湿法作业。从4月11日到4月28日这18天来,每个人都是披星戴月,早来晚归,但没有一个人叫苦叫累。大家主动将中午1个小时休息时间缩减为30分钟,目标就是为了抢抓工程进度。
18天来,郎扩河董事长多次来到工地看施工、查进度,现场解决施工遇到的各种问题。当发现中午大家连休息地方也没有,当即指示吕总和行政部门抓紧配备活动板房、高低床、饮水机等一应生活用品。

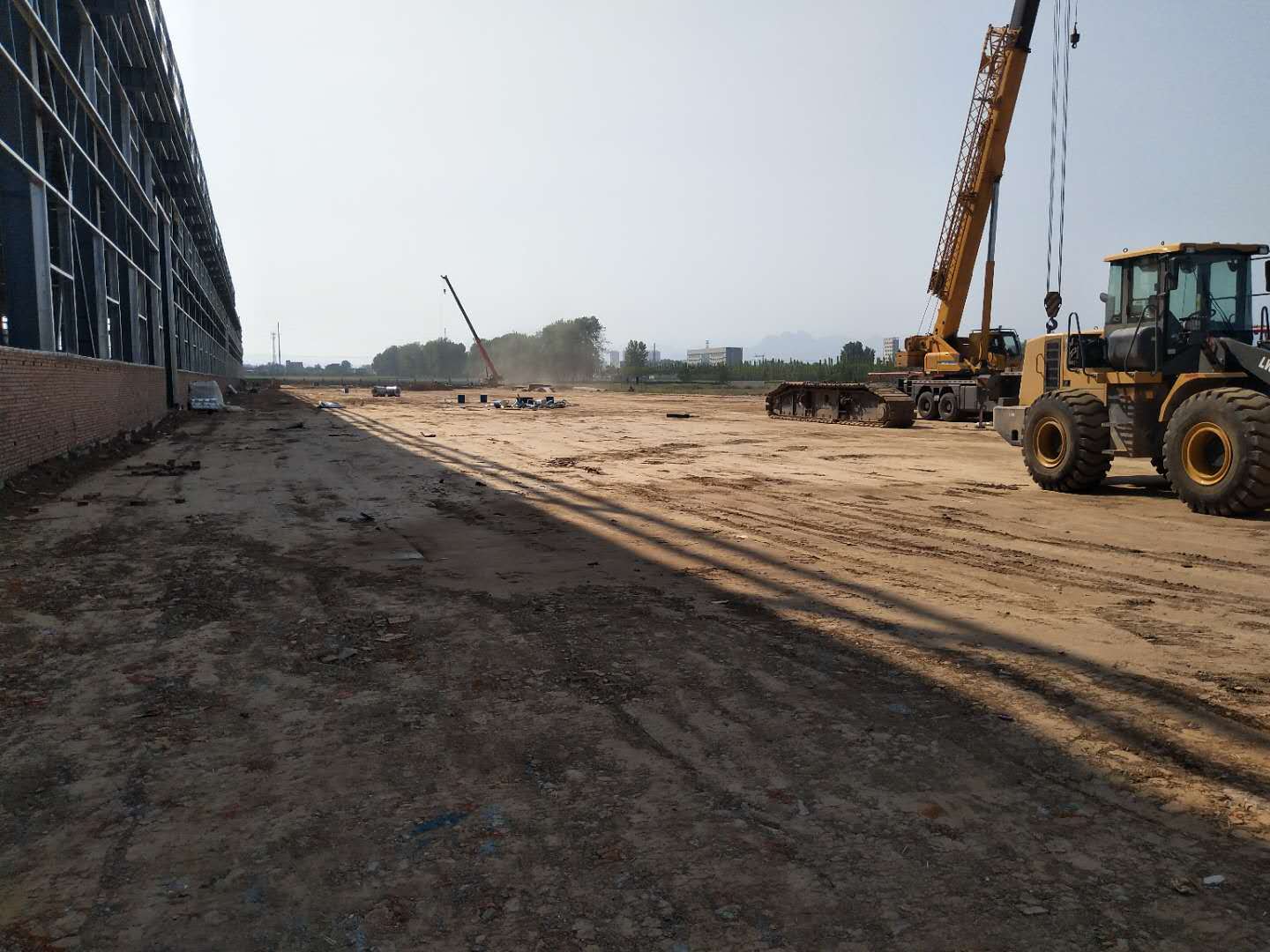

正是这样上下一心,抓紧抓实的工作作风。截止目前,路基开挖、砖渣调运、回填、碾压已完成对应项目工程量的80%,周四管线施工进驻。
公司全体人员有信心在既定时间内提前、超额完成各项工作。在河南昊宇公司的发展史上再添浓墨重彩的一笔。
